Cách gửi yêu cầu làm rõ E-HSMT trên Hệ thống mạng đấu thầu quốc gia

Hướng dẫn gửi yêu cầu làm rõ E-HSMT trên Hệ thống: thời hạn theo Thông tư 79/2025/TT-BTC và Nghị định 214/2025/NĐ-CP, cách trích dẫn, theo dõi phản hồi, bản sửa đổi và khi nào chuyển sang kiến nghị.

Hướng dẫn làm rõ E-HSMT trên hệ thống
Minh họa nội dung bài viết và hoạt động đào tạo, tư vấn của Viện.
Mục lục bài viết

Khi đọc E-HSMT để chuẩn bị E-HSDT, nhà thầu có thể gặp yêu cầu chưa rõ, mâu thuẫn giữa các phần, hoặc khó áp dụng. Thay vì tự suy đoán rồi làm sai, cơ chế đúng là gửi yêu cầu làm rõ E-HSMT trên Hệ thống mạng đấu thầu quốc gia (sau đây gọi là Hệ thống) — đúng thời hạn và đúng cách để có căn cứ xử lý. Bài viết hướng dẫn theo khoản 3 Điều 18 Thông tư số 79/2025/TT-BTC (quy định riêng cho lựa chọn nhà thầu qua mạng) và điểm c khoản 2 Điều 28 Nghị định số 214/2025/NĐ-CP.

Điều quan trọng nhất về thời hạn: với lựa chọn nhà thầu qua mạng, nhà thầu phải gửi đề nghị làm rõ E-HSMT đến chủ đầu tư thông qua Hệ thống trong thời hạn tối thiểu 03 ngày làm việc trước ngày có thời điểm đóng thầu (điểm a khoản 3 Điều 18 Thông tư 79/2025/TT-BTC). Chủ đầu tư trả lời trên Hệ thống trong thời hạn tối thiểu 02 ngày làm việc trước ngày có thời điểm đóng thầu (điểm b khoản 3 Điều 18). Gửi muộn hơn mốc này có thể không kịp được xử lý.

Về cách gọi: nhiều tài liệu cũ gọi bên phát hành E-HSMT là “bên mời thầu”. Ở nhánh lựa chọn nhà thầu, Luật số 90/2025/QH15 (khoản 50 Điều 1) đã thay cụm từ này bằng “chủ đầu tư” trong Luật Đấu thầu, vì vậy bài viết dùng thống nhất “chủ đầu tư”.

Thời hạn làm rõ E-HSMT: đọc đúng các mốc

Bảng dưới gom các mốc liên quan trong Nghị định 214/2025/NĐ-CP (đọc theo Văn bản hợp nhất số 36/2026/VBHN-NĐ-BTC, đã gồm sửa đổi của Nghị định số 349/2026/NĐ-CP) và Thông tư 79/2025/TT-BTC để nhà thầu đặt lịch nội bộ:

ViệcMốc thời gianCăn cứ
Nhà thầu gửi đề nghị làm rõ E-HSMT (qua mạng)Tối thiểu 03 ngày làm việc trước ngày có thời điểm đóng thầuĐiểm a khoản 3 Điều 18 TT 79; điểm c khoản 2 Điều 28 NĐ 214
Đề nghị làm rõ khi đấu thầu quốc tế (không qua mạng)Tối thiểu 05 ngày làm việc trước ngày có thời điểm đóng thầuĐiểm c khoản 2 Điều 28 NĐ 214; điểm a khoản 3 Điều 18 TT 79
Chủ đầu tư trả lời, đăng tải văn bản làm rõTối thiểu 02 ngày làm việc trước ngày có thời điểm đóng thầuĐiểm c khoản 2 Điều 28 NĐ 214; điểm b khoản 3 Điều 18 TT 79
Đăng tải biên bản hội nghị tiền đấu thầu (nếu có)Tối đa 02 ngày làm việc kể từ ngày kết thúc hội nghịĐiểm d khoản 3 Điều 18 TT 79
Sửa đổi hồ sơ mời thầu sau làm rõTối thiểu 10 ngày trước ngày có thời điểm đóng thầu; 03 ngày làm việc với gói xây lắp, hỗn hợp không quá 20 tỷ đồng, gói hàng hóa, phi tư vấn không quá 10 tỷ đồng; không đủ thời gian thì gia hạnĐiểm b khoản 2 Điều 28 NĐ 214
Kiến nghị về nội dung hồ sơ mời thầu gửi chủ đầu tưTối thiểu 03 ngày làm việc trước thời điểm đóng thầu; giải quyết trong 07 ngày làm việcĐiểm a khoản 1 Điều 138 NĐ 214 (đã sửa đổi bởi NĐ 349)
Hệ thống gặp sự cố ngoài khả năng kiểm soátThời điểm hết hạn làm rõ E-HSMT rơi vào thời gian sự cố được tự động gia hạnKhoản 1, khoản 2 Điều 6 TT 79

Hai lưu ý. Thứ nhất, mốc 05 ngày làm việc chỉ dành cho đấu thầu quốc tế — loại không tổ chức trên Hệ thống (điểm a khoản 11 Điều 98 Nghị định 214/2025/NĐ-CP), nên Thông tư 79/2025/TT-BTC chỉ nêu mốc 03 ngày làm việc cho lựa chọn nhà thầu qua mạng. Thứ hai, đây là mốc tối thiểu: gửi sát mốc thì chủ đầu tư còn rất ít thời gian trả lời; nếu phải sửa đổi E-HSMT thì gần như chắc chắn phải gia hạn đóng thầu.

Phân biệt năm tình huống dễ nhầm

“Làm rõ” là từ được dùng cho nhiều việc khác nhau; nhầm loại dẫn tới làm sai quy trình:

  • Làm rõ E-HSMT trước đóng thầu: nhà thầu đề nghị chủ đầu tư giải thích nội dung E-HSMT — nội dung của bài này.
  • Làm rõ E-HSDT sau đóng thầu: chủ đầu tư yêu cầu nhà thầu giải thích, bổ sung hồ sơ dự thầu — xem bài xử lý yêu cầu làm rõ E-HSDT sau thời điểm đóng thầu.
  • Đề nghị sửa đổi E-HSMT: khi nội dung E-HSMT cần sửa (không chỉ giải thích); việc sửa đổi do chủ đầu tư thực hiện theo điểm b khoản 2 Điều 28 Nghị định 214/2025/NĐ-CP và khoản 2 Điều 18 Thông tư 79/2025/TT-BTC.
  • Kiến nghị trong đấu thầu: khi có căn cứ cho rằng quyền, lợi ích hợp pháp bị ảnh hưởng — là cơ chế pháp lý khác, mạnh hơn làm rõ (Điều 89 Luật Đấu thầu; Điều 137, 138 Nghị định 214/2025/NĐ-CP).
  • Phản ánh lỗi kỹ thuật: khi vướng mắc là lỗi của Hệ thống, không phải nội dung E-HSMT.

Xác định đúng mình đang cần “giải thích nội dung” (làm rõ), “sửa nội dung” (đề nghị sửa đổi), hay “phản đối vi phạm” (kiến nghị) giúp chọn đúng kênh.

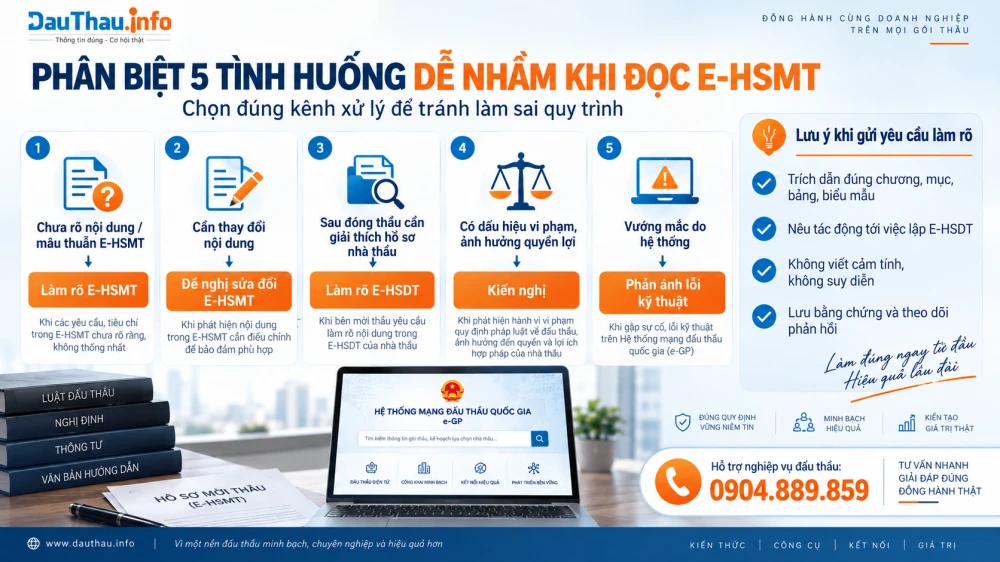

5 tình huống dễ nhầm khi đọc E-HSMT
5 tình huống dễ nhầm khi đọc E-HSMT

Cây quyết định: bạn đang gặp tình huống nào?

Đối chiếu vướng mắc của anh/chị với bảng dưới để chọn đúng kênh xử lý thay vì mặc định “gửi làm rõ”:

Tình huốngKênh phù hợpGhi chú
Chỉ chưa hiểu cách đọc một nội dungTự đối chiếu lại toàn bộ E-HSMT; nếu vẫn chưa rõ thì làm rõNhiều thắc mắc đã có câu trả lời ở phần khác
Có mâu thuẫn giữa các mục của E-HSMTLàm rõ E-HSMTNêu rõ mục nào mâu thuẫn mục nào
Một tiêu chí chưa rõ nghĩaLàm rõ E-HSMTTrích nguyên câu chữ cần làm rõ
Thiếu biểu mẫu, thiết kế, bản vẽ hoặc tài liệu cần thiếtLàm rõ E-HSMTE-HSMT thiếu thông tin gây khó khăn cho nhà thầu thì chủ đầu tư phải sửa đổi, bổ sung (khoản 2 Điều 26 TT 79)
Thông số, khối lượng không thống nhất giữa các phầnLàm rõ; nếu cần thay đổi nội dung thì thuộc đề nghị sửa đổi E-HSMTViệc sửa đổi do chủ đầu tư thực hiện
Yêu cầu năng lực trong file đính kèm khác webformLàm rõ để xác nhận cách hiểuVới gói hàng hóa, xây lắp, phi tư vấn, yêu cầu năng lực không ở dạng webform không phải là một phần của E-HSMT (khoản 3 Điều 26 TT 79)
Thời hạn, mốc trong E-HSMT không phù hợpLàm rõ hoặc đề nghị sửa đổi E-HSMTChủ đầu tư quyết định việc điều chỉnh, gia hạn
Có dấu hiệu hạn chế cạnh tranhLàm rõ; nếu không điều chỉnh và có căn cứ vi phạm thì kiến nghịCân nhắc kỹ căn cứ trước khi kiến nghị
Đã quá mốc gửi làm rõLập E-HSDT theo cách hiểu thận trọng nhấtTheo dõi sát các sửa đổi, gia hạn chủ đầu tư có thể đăng tải
Vướng mắc là lỗi kỹ thuật của Hệ thốngPhản ánh lỗi kỹ thuậtĐầu mối hỗ trợ Hệ thống, khác làm rõ nội dung E-HSMT

Khi nào nên gửi yêu cầu làm rõ E-HSMT

Nên gửi khi: một yêu cầu trong E-HSMT chưa rõ nghĩa hoặc có thể hiểu theo nhiều cách; có mâu thuẫn giữa các phần (ví dụ giữa chỉ dẫn nhà thầu và bảng dữ liệu, giữa yêu cầu kỹ thuật và biểu mẫu); một yêu cầu khó hoặc không thể áp dụng với thực tế; hoặc một tiêu chí có dấu hiệu hạn chế cạnh tranh. Đây không chỉ là quyền mà còn là trách nhiệm: khoản 2 Điều 27 Thông tư 79/2025/TT-BTC yêu cầu nhà thầu nghiên cứu E-HSMT; phát hiện nội dung không rõ ràng, gây khó khăn cho việc chuẩn bị E-HSDT thì nhà thầu phải yêu cầu chủ đầu tư làm rõ để sửa đổi, bổ sung cho phù hợp.

Chuẩn bị và gửi yêu cầu làm rõ đúng cách

Kiểm tra E-HSMT trước khi đặt câu hỏi

Trước khi gửi, rà lại toàn bộ E-HSMT, kể cả quyết định sửa đổi và văn bản làm rõ đã đăng tải (đây là một phần của hồ sơ mời thầu theo điểm d khoản 2 Điều 28 Nghị định 214/2025/NĐ-CP), để chắc chắn nội dung thắc mắc chưa được giải đáp ở phần khác, và xác định chính xác vị trí (chương, mục, bảng, biểu mẫu) cần làm rõ.

Mô tả câu hỏi đầy đủ

Một yêu cầu làm rõ dễ được trả lời đúng trọng tâm khi mô tả đủ các thông tin sau:

  • Mã gói thầu;
  • Chương và mục chứa nội dung cần làm rõ;
  • Số hiệu bảng hoặc tên biểu mẫu;
  • Trích nguyên nội dung chưa rõ;
  • Tác động của điểm chưa rõ tới việc lập E-HSDT;
  • Câu hỏi cụ thể cần chủ đầu tư trả lời;
  • Không viết cảm tính, không suy diễn động cơ.

Trích dẫn chính xác

Yêu cầu làm rõ có giá trị khi chỉ rõ được đang hỏi về nội dung nào. Trích dẫn chương, mục, số hiệu bảng, tên biểu mẫu và trích nguyên câu chữ cần làm rõ. Mô tả mâu thuẫn một cách khách quan: “Mục X yêu cầu A, trong khi Mục Y yêu cầu B, đề nghị làm rõ áp dụng theo nội dung nào”.

Gửi trên Hệ thống đúng thời hạn

Gửi đề nghị làm rõ thông qua Hệ thống, trong thời hạn tối thiểu 03 ngày làm việc trước ngày có thời điểm đóng thầu. Thời điểm gửi tính theo thời gian thực ghi trên Hệ thống, và Hệ thống phải phản hồi gửi thành công hay không (khoản 2, khoản 3 Điều 8 Thông tư 79/2025/TT-BTC) — hãy lưu lại phản hồi này. Văn bản làm rõ của chủ đầu tư không được nêu tên nhà thầu đề nghị làm rõ, nên việc gửi làm rõ không làm lộ danh tính nhà thầu.

Theo dõi phản hồi và kiểm tra bản sửa đổi

Chủ đầu tư trả lời, đăng tải văn bản làm rõ trên Hệ thống tối thiểu 02 ngày làm việc trước ngày có thời điểm đóng thầu; nội dung làm rõ không được trái với E-HSMT đã phê duyệt (điểm c khoản 3 Điều 18 Thông tư 79/2025/TT-BTC). Khi cần thiết, chủ đầu tư tổ chức hội nghị tiền đấu thầu; các nhà thầu quan tâm được tham dự mà không cần thông báo trước, và biên bản hội nghị được coi là văn bản làm rõ hồ sơ mời thầu. Nếu làm rõ dẫn đến phải sửa đổi, chủ đầu tư đăng tải quyết định sửa đổi kèm nội dung sửa đổi và E-HSMT đã sửa đổi (điểm b khoản 2 Điều 18 Thông tư 79/2025/TT-BTC). Nhà thầu tự chịu bất lợi nếu không theo dõi các thay đổi này (khoản 9 Điều 98 Nghị định 214/2025/NĐ-CP; khoản 3 Điều 27 Thông tư 79/2025/TT-BTC).

Hướng dẫn làm rõ E-HSMT trên hệ thống

Khung nội dung yêu cầu làm rõ (tham khảo)

Đây chỉ là khung gợi ý để câu hỏi rõ ràng, không phải mẫu công văn pháp lý bắt buộc:

  • Thông tin tham chiếu: mã gói thầu, tên gói thầu, mã E-TBMT (nếu có).
  • Nội dung cần làm rõ: chỉ rõ chương, mục, số hiệu bảng, tên biểu mẫu và trích nguyên câu chữ.
  • Căn cứ trong E-HSMT: nêu các vị trí liên quan để đối chiếu (ví dụ mục X so với mục Y).
  • Câu hỏi cụ thể: hỏi thẳng vào điều cần làm rõ, tránh diễn giải cảm tính.
  • Đề nghị phản hồi: đề nghị chủ đầu tư đăng tải văn bản làm rõ trên Hệ thống trong thời hạn quy định.

Ví dụ áp dụng

Các ví dụ dưới đây mang tính minh họa; tên gói thầu, ngày tháng và số liệu là giả định.

Ví dụ 1: tính lùi mốc gửi làm rõ

Gói mua sắm hàng hóa qua mạng đóng thầu 09 giờ 00 thứ Sáu, ngày 20/11/2026; giả định tuần đó không có ngày nghỉ lễ. Ba ngày làm việc liền trước ngày đóng thầu là 19/11, 18/11 và 17/11. Cách tính thận trọng là để đủ trọn ba ngày này nằm giữa ngày gửi và ngày đóng thầu, tức gửi chậm nhất trong ngày thứ Hai 16/11; mốc trả lời của chủ đầu tư tính tương tự là chậm nhất ngày 17/11. Như vậy, gửi đúng ngày cuối thì chủ đầu tư chỉ còn khoảng một ngày làm việc để trả lời — nên gửi ngay khi phát hiện vướng mắc. Ngoài cách tự tính, hãy xem mốc hết hạn làm rõ mà Hệ thống quản lý cho gói thầu (Điều 6 Thông tư 79/2025/TT-BTC có nhắc riêng mốc “thời điểm hết hạn làm rõ E-HSMT”); nếu hai cách cho kết quả khác nhau, lấy mốc sớm hơn.

Ví dụ 2: yêu cầu năng lực trong file đính kèm khác webform

Gói xây lắp qua mạng có tiêu chuẩn đánh giá trên webform yêu cầu 01 hợp đồng tương tự, nhưng chủ đầu tư đính kèm thêm file chỉ dẫn yêu cầu 02 hợp đồng. Theo khoản 3 Điều 26 Thông tư 79/2025/TT-BTC, với gói hàng hóa, xây lắp, phi tư vấn, yêu cầu về năng lực, kinh nghiệm không phải bản số hóa dạng webform không được coi là một phần của E-HSMT và nhà thầu không phải đáp ứng. Dù vậy, nhà thầu vẫn nên gửi làm rõ, trích cả hai vị trí, để chủ đầu tư xác nhận bằng văn bản, tránh tranh chấp khi đánh giá.

Ví dụ 3: tiêu chí có dấu hiệu hạn chế cạnh tranh

E-HSMT gói hàng hóa yêu cầu một tính năng mà nhà thầu cho rằng chỉ một hãng đáp ứng. Nhà thầu gửi làm rõ, nêu khoản 3 Điều 44 Luật Đấu thầu (hồ sơ mời thầu không được nêu điều kiện hạn chế sự tham gia của nhà thầu) và đề nghị chấp nhận giải pháp tương đương. Nếu văn bản làm rõ giữ nguyên yêu cầu và nhà thầu có căn cứ cho rằng quyền lợi bị ảnh hưởng, kênh tiếp theo là kiến nghị về nội dung hồ sơ mời thầu, gửi chủ đầu tư tối thiểu 03 ngày làm việc trước thời điểm đóng thầu. Vì hai mốc gần như trùng nhau, cần gửi làm rõ sớm để còn thời gian chuyển sang kiến nghị.

Ví dụ 4: bỏ lỡ bản E-HSMT sửa đổi sau làm rõ

Sau nhiều yêu cầu làm rõ về khối lượng, chủ đầu tư ban hành quyết định sửa đổi E-HSMT, bổ sung một hạng mục và gia hạn đóng thầu. Một nhà thầu chỉ đọc văn bản làm rõ, không mở bản E-HSMT sửa đổi, nên lập giá theo bảng khối lượng cũ — bất lợi này nhà thầu tự chịu theo khoản 9 Điều 98 Nghị định 214/2025/NĐ-CP. Cách phòng tránh: giao một đầu mối theo dõi gói thầu trên Hệ thống hằng ngày đến thời điểm đóng thầu và cập nhật “ma trận yêu cầu” mỗi khi có văn bản mới.

Ảnh hưởng tới E-HSDT đang lập và ma trận yêu cầu

Nội dung làm rõ hoặc E-HSMT sửa đổi có thể làm thay đổi cách anh/chị lập E-HSDT: cách hiểu yêu cầu kỹ thuật, tiêu chí năng lực, hoặc biểu mẫu. Nên duy trì một “ma trận yêu cầu” — bảng liệt kê từng yêu cầu của E-HSMT và cách E-HSDT đáp ứng — và cập nhật mỗi khi có làm rõ hoặc sửa đổi. Cách lập E-HSDT bám yêu cầu E-HSMT xem bài hướng dẫn lập E-HSDT trên Hệ thống; cấu trúc E-HSMT theo lĩnh vực xem bài E-HSMT xây lắp qua mạng và E-HSMT mua sắm hàng hóa qua mạng. Nếu E-HSDT đã nộp trước khi có bản sửa đổi, xem bài cách sửa đổi, rút và nộp lại E-HSDT trước thời điểm đóng thầu.

Lưu bằng chứng và những sai sót khi gửi yêu cầu

Lưu lại nội dung yêu cầu đã gửi, thời điểm gửi, phản hồi gửi thành công và văn bản làm rõ của chủ đầu tư. Nội dung làm rõ E-HSMT là văn bản điện tử có giá trị pháp lý, làm cơ sở đối chiếu khi đánh giá, thanh tra, kiểm tra (khoản 4 Điều 3, khoản 1 Điều 8 Thông tư 79/2025/TT-BTC). Các sai sót thường gặp:

  • Gửi quá muộn, không đủ thời hạn tối thiểu trước đóng thầu.
  • Hỏi chung chung, không trích dẫn cụ thể nên khó được trả lời đúng trọng tâm.
  • Hỏi điều đã có câu trả lời ở phần khác của E-HSMT.
  • Nhầm giữa làm rõ (giải thích) và đề nghị sửa đổi (thay đổi nội dung) hoặc kiến nghị.
  • Không theo dõi bản E-HSMT sửa đổi sau làm rõ, dẫn tới lập E-HSDT theo bản cũ.

Khi nào chuyển sang kiến nghị

Làm rõ là để hiểu đúng nội dung E-HSMT. Nếu sau khi làm rõ mà anh/chị cho rằng E-HSMT có nội dung vi phạm quy định (ví dụ hạn chế cạnh tranh) và chủ đầu tư không điều chỉnh, cơ chế mạnh hơn là kiến nghị. Đơn kiến nghị về nội dung hồ sơ mời thầu là của cơ quan, tổ chức quan tâm đến gói thầu, có chữ ký hoặc được ký số thông qua tài khoản, gửi trên Hệ thống (khoản 1 Điều 137 Nghị định 214/2025/NĐ-CP); gửi chủ đầu tư tối thiểu 03 ngày làm việc trước thời điểm đóng thầu hoặc gửi người có thẩm quyền trước thời điểm đóng thầu (khoản 1 Điều 138). Cần cân nhắc kỹ căn cứ trước khi kiến nghị; trình tự chi tiết xem bài kiến nghị trong đấu thầu qua mạng. Việc chủ đầu tư không trả lời yêu cầu làm rõ hồ sơ mời thầu cũng thuộc nội dung giám sát thường xuyên hoạt động đấu thầu (điểm b khoản 3 Điều 132 Nghị định 214/2025/NĐ-CP).

Trường hợp doanh nghiệp cần hỗ trợ soạn nội dung yêu cầu làm rõ E-HSMT có căn cứ, rà soát mâu thuẫn trong E-HSMT hoặc đánh giá ảnh hưởng tới E-HSDT, có thể gửi thông tin để được tư vấn hồ sơ mời thầu và hồ sơ dự thầu. Liên hệ Hotline/Zalo 0904 889 859 (Ms. Hoa). Tổng hợp các tình huống lập, nộp E-HSDT xem trung tâm xử lý sự cố và hướng dẫn đấu thầu qua mạng.

Đào tạo nhân sự đọc E-HSMT và theo dõi gói thầu

Để nắm chắc quy trình đề nghị làm rõ, theo dõi E-HSMT sửa đổi và lập, nộp E-HSDT trên Hệ thống, doanh nghiệp có thể cho nhân sự tham gia khóa học đấu thầu qua mạng (học trực tiếp hoặc online) hoặc tổ chức đào tạo đấu thầu tại đơn vị. Sau khi hoàn thành khóa học, học viên được cấp chứng nhận hoàn thành khóa học theo tên khóa học đã tham gia.

Cần tư vấn hồ sơ hoặc khóa học đấu thầu qua mạng? Viện Nghiên Cứu Đào Tạo Bồi Dưỡng Cán Bộ hỗ trợ học trực tiếp – online – đào tạo tại đơn vị và rà soát hồ sơ theo quy định hiện hành.

VIỆN NGHIÊN CỨU ĐÀO TẠO BỒI DƯỠNG CÁN BỘ

  • Hotline / Zalo: 0904 889 859 (Ms. Hoa)
  • Email: daotao@viendaotaocanbo.edu.vn
  • Địa chỉ: DVTM T3-27A, Tòa A1, Chung cư Phương Đông Green Park, số 1 Trần Thủ Độ, Phường Yên Sở, Thành phố Hà Nội
  • Website: https://viendaotaocanbo.edu.vn

Văn bản sử dụng trong bài

  • Luật Đấu thầu số 22/2023/QH15 (sửa đổi, bổ sung bởi Luật số 57/2024/QH15, Luật số 90/2025/QH15): khoản 3 Điều 44; điểm g, h khoản 2 Điều 50; Điều 89.
  • Nghị định số 214/2025/NĐ-CP (sửa đổi, bổ sung bởi Nghị định số 349/2026/NĐ-CP; Văn bản hợp nhất số 36/2026/VBHN-NĐ-BTC): điểm b, c, d khoản 2 Điều 28; khoản 9, điểm a khoản 11 Điều 98; điểm b khoản 3 Điều 132; khoản 1 Điều 137; khoản 1 Điều 138 (điểm a đã sửa đổi).
  • Thông tư số 79/2025/TT-BTC: khoản 4 Điều 3; Điều 6; Điều 8; khoản 2, 3 Điều 18; khoản 2, 3 Điều 26; khoản 2, 3 Điều 27.

Biên soạn: Ban Đào tạo – Viện Nghiên Cứu Đào Tạo Bồi Dưỡng Cán Bộ. Nội dung mang tính hướng dẫn tham khảo, đối chiếu văn bản hiện hành ngày 14/10/2026; giao diện Hệ thống có thể thay đổi theo phiên bản.

5,0/5 (6.437 đánh giá)

Theo dõi nguồn tin của Viện trên

CÙNG TRAO ĐỔI

Ý kiến & thảo luận (0)

Nội dung được kiểm duyệt

Đăng nhập để tham gia thảo luận

Kết nối Google chỉ chia sẻ tên và email đã xác minh để tạo hoặc liên kết tài khoản. Chính sách bảo mật.

Ý kiến của bạn đọc

    Chưa có bình luận được duyệt. Hãy chia sẻ ý kiến đầu tiên của bạn.

    Báo cáo bình luận

    Phản ánh được gửi riêng đến quản trị viên.

    Bài viết liên quan

    Các bài viết cùng nhóm chủ đề để anh/chị tham khảo thêm trước khi lựa chọn khóa học hoặc dịch vụ phù hợp.
